数字云纺新篇章:新采集器赋能“133”工程,智慧园区建设再提速

云纺建设数字云纺“133”工程即将一周年,现已取得多项成果,多个业务板块已成功上线一体化服务平台,彻底打破以往各业务板块间形成的信息孤岛。近日,更是迎来新的里程碑:成功实现了能源用电管理的智能化升级,为云纺的数字化转型注入新的活力!


勇担重任迎挑战  保障有力创新章

全园区需安装近4500块电表,77个采集器,每个采集器需关联几十到两百块电表不等。所有电表中,只有近200块电表属于公共设施专用,剩余4300块电表都为商户在用电表。

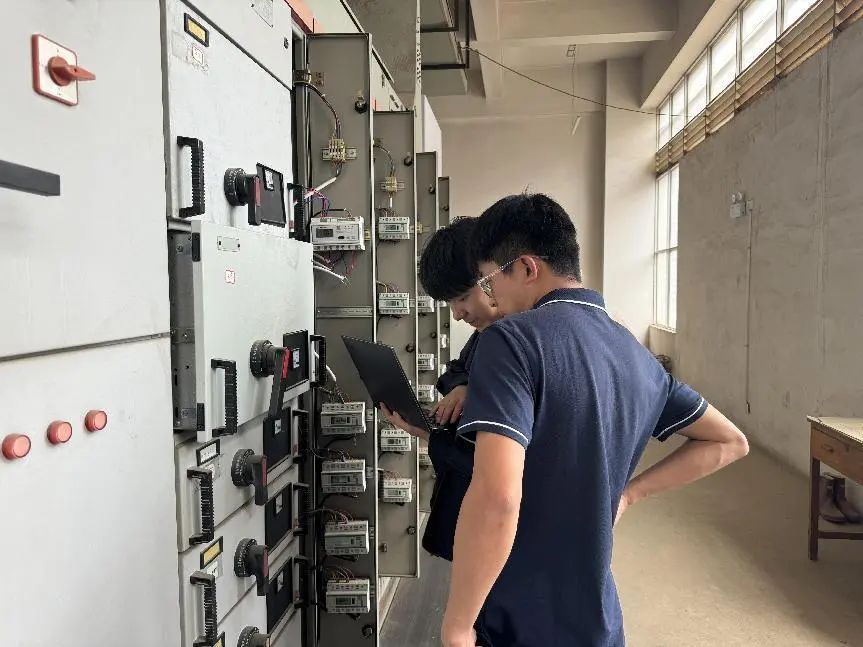

既要保证采集器电表数据正常上传,更要保证更换过程中不会引起商户断电、影响商户正常经营便成了一大难点。此外,这次升级软件方面已有技术保障,更需要在硬件层面做好坚实支撑。为此,优易惠开发组倾力打造全新UGate采集器,以精准捕捉每一度电的使用情况。

根据数字云纺“133”工程计划,该项工作必须在4月底完成,但4月23日新采集器才到货组装完成。时间紧、任务重,面对如此庞大艰巨的任务,云纺工程保障部勇担重任、迎接挑战。


精心准备筑基础,迎难而上出质量

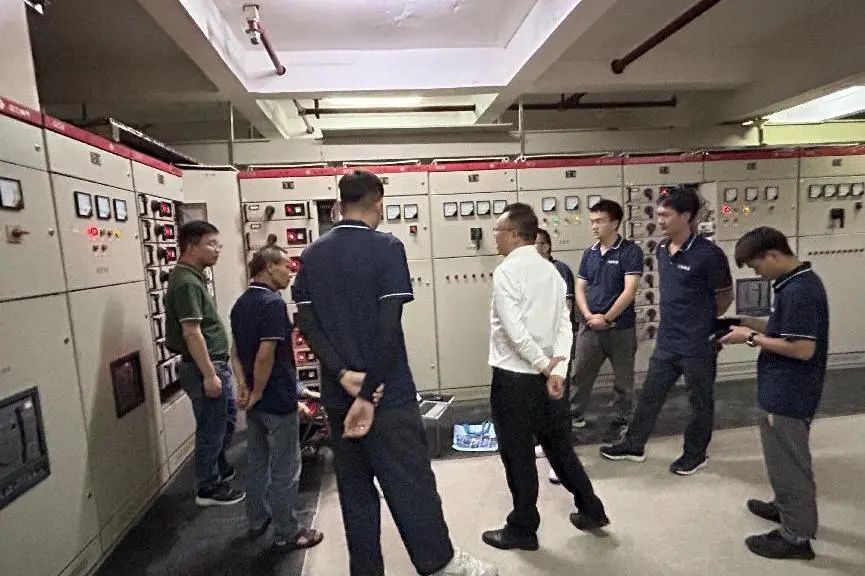

为确保安装工作的顺利进行,云纺工程保障部组织优易惠开发组对电工组进行了长达三个半小时的安装培训,从如何安装、安装过程的注意事项、如何将电表和采集器关联、电表如何做进iot平台等都一一做了培训,确保每位电工都熟练掌握新技能。工程保障部总经理更是亲自督战,为团队鼓舞士气:“我们就是加班加点也要按时按质按量完成此项工作!”


只为成功找方法,团结协作共担当

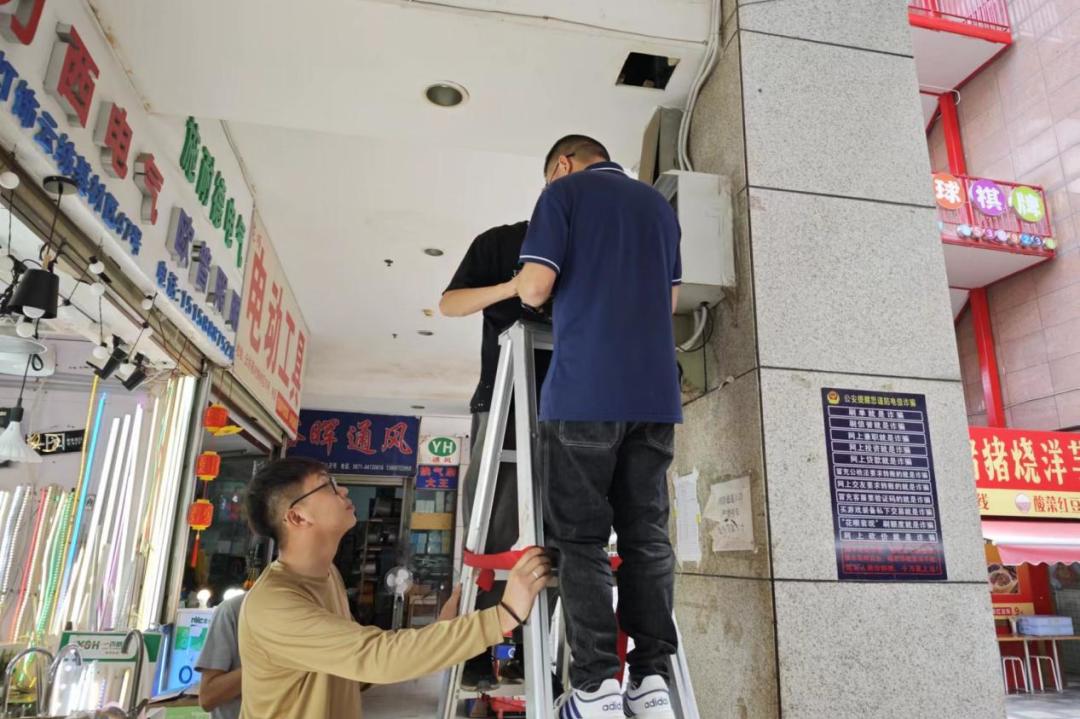

在安装过程中,电工组展现出极高的团队协作精神及过硬的技术和坚定的决心。面对线路复杂、信号线连接方式调整、安装电表未关联等难题,大家集思广益,与开发组、智慧园区小组紧密合作,共同寻找解决方案。

为了在规定时间完成任务,电工组在安装期间每天都加班到深夜。最终在电工组、开发组、智慧园区小组的共同努力下,在各事业部同事的大力支持下,确保了更换过程零断电、零影响,圆满地完成了任务。


组织复盘查漏项,总结经验蓄力量

任务完成后,工程保障部内部进行了复盘会,总结经验教训。工程保障部总经理提出:“我们在安装采集器的过程中已逐步在向专业化和精细化方向发展,希望在后续的工作中大家继续努力朝这两个方向精进。也希望后续做完一项重要工作时就召开一次复盘会,总结经验,吸取教训,为以后类似工作不断积累经验。”

此次共安装91个新采集器,IOT平台关联4599块电表,一体化智慧园区能源用电管理平台也焕发出新的生机。
